报告日期: 2023年10月27日
天气情况: 晴,气温 8-18℃,北风2-3级
一、 当日完成主要工程量
- 路基工程:
- 完成DK2+150~DK2+350段路基AB组填料填筑,累计完成填方约3500立方米。
- 对已填筑路基进行压实度检测,共检测15点,合格率100%。
- 桥涵工程:

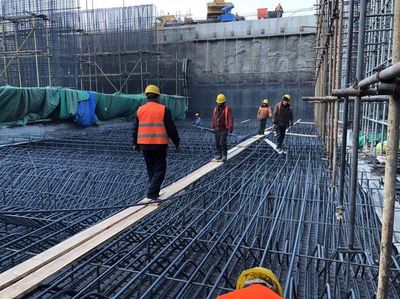

- 继续进行1#框架桥钢筋绑扎施工,今日完成底板及部分墙身钢筋安装,累计完成该桥钢筋总量的65%。
- 完成2#圆管涵基础混凝土浇筑,浇筑方量45立方米,浇筑过程顺利,质量可控。
- 轨道工程(预铺):
- 进行站场区域预铺道砟摊铺作业,今日摊铺面积约800平方米。
- 综合管线:
- 完成通信信号电缆槽安装150米。
- 进行给排水管道沟槽开挖80米。
二、 现场人员、机械投入情况
- 施工人员: 今日现场共投入各类施工及管理人员128人,其中管理人员15人,作业人员113人。各班组人员出勤正常,安全技术交底已落实。
- 机械设备: 今日投入主要机械设备包括:挖掘机4台、装载机3台、压路机2台、自卸汽车12台、汽车吊2台、混凝土泵车1台、其他小型机具若干。所有设备运转正常,均已完成日检。
三、 安全、质量、环保管理情况
- 安全管理:
- 开展班前安全讲话,重点强调临近既有线施工安全、高处作业及大型机械作业安全注意事项。
- 安全员全过程巡查,今日发现一般安全隐患2项(临时用电线路凌乱、个别基坑临边防护不到位),均已当场督促整改完毕。
- 现场安全警示标志齐全,消防器材配备到位。
- 质量管理:
- 严格执行技术交底和“三检制”,对钢筋规格、间距、保护层厚度及混凝土坍落度等进行重点检查,符合设计要求。
- 监理工程师对1#框架桥钢筋绑扎及2#圆管涵混凝土浇筑进行了旁站,过程质量受控。
- 环保管理:
- 施工区域洒水降尘4次,出场车辆经过冲洗,有效控制扬尘。
- 建筑垃圾及生活垃圾分类收集,日产日清。
- 施工噪音控制在规定时段内。
四、 存在问题及需协调事宜
- DK2+400处地下管线(疑似废弃)与设计图纸存在偏差,已暂时避让并做好标识,需尽快联系产权单位进行现场确认,以便确定后续处理方案。
- 混凝土供应偶有延迟现象,已与搅拌站沟通,要求其加强调度,确保明日浇筑计划顺利进行。
五、 明日(10月28日)主要施工计划
- 继续进行1#框架桥墙身及顶板钢筋绑扎施工。
- 开始进行3#检查井砌筑施工。
- 进行DK2+350~DK2+550段路基填筑施工。
- 继续进行站场预铺道砟作业。
报告单位: 中铁六局集团丰台站改建工程站区站前工程一标段项目经理部第一分部
填报人: [施工负责人姓名]
审核人: [分部经理姓名]
